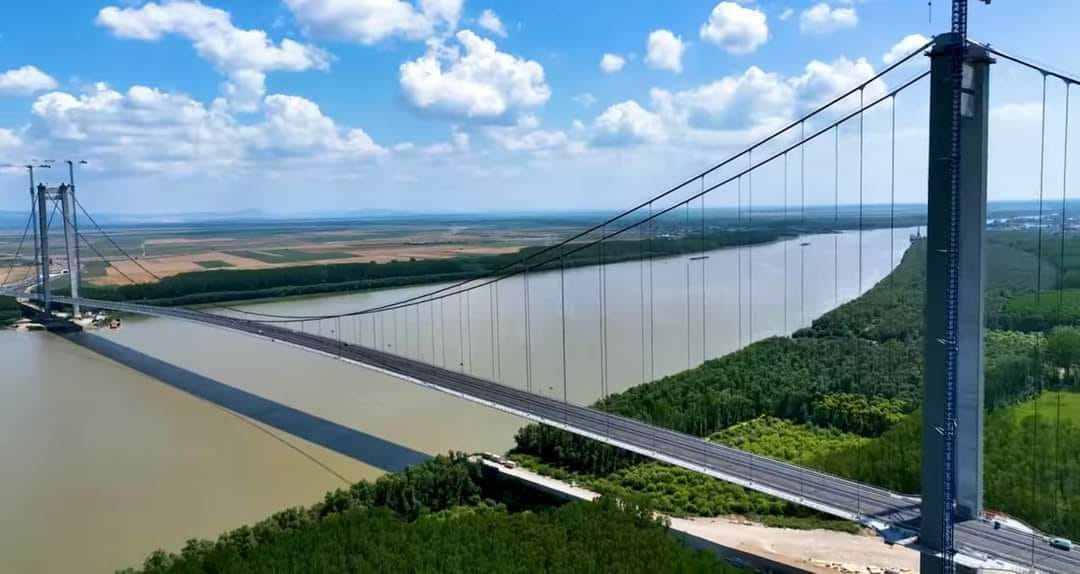

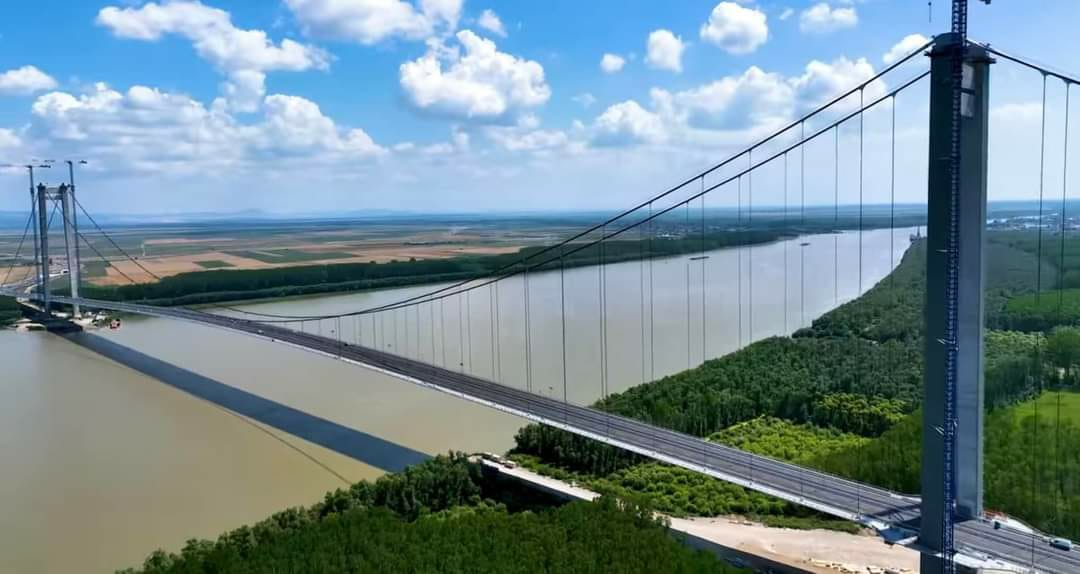

Podul suspendat peste Dunăre, Tulcea – Brăila/Galați – inaugurat joi. Acesta este proiectat să aibă o durata de viața de 120 de ani

Podul suspendat peste Dunăre, Tulcea – Brăila/Galați – inaugurat joi. Acesta este proiectat să aibă o durata de viața de 120 de ani

Publicat de Daniel Țăndăreanu, 6 iulie 2023, 09:33 / actualizat: 6 iulie 2023, 10:42

De azi, 6 iulie, România are un simbol – Podul suspendat peste Dunăre de la Brăila/Galați – Tulcea, care, începând cu ora 13, este deschis circulației rutiere.

La ceremonie participă, de la ora 11, preşedintele Klaus Iohannis, preşedintele Senatului, Nicolae Ciucă, premierul Marcel Ciolacu, dar şi ministrul Transporturilor şi Infrastructurii, Sorin Grindeanu.

Un rezumat al volumului de lucrări realizate, dar și alte informații despre acest obiectiv de investiții:
lungimea totală a podului este de 1974,3 metri;
înălțimea turnurilor este de aproximativ 193 metri de la partea superioară a fundației;
podul are 3 deschideri: o deschidere principală (1120 m) și două deschideri laterale de 489,6 metri pe malul brăilean și de 364,6 metri pe malul tulcean;
tablierul metalic cântărește 20.860 tone, iar segmentele acestuia au fost făcute la șantierul naval Brăila, cu tablă de la Complexul Siderurgic din Galați;
pentru întinderea cablurilor principale, s-a folosit o procedură în premieră pentru România: s-au folosit fire de cablu de cca 5,44 mm, care au format pachete de câte 544 fire, iar toroanele, în număr de 16, au format, ulterior, cablul principal. ?? ? ??????? ?? ??.??? ??, ???? ?? ???????? ?? ?? ????? ????????? ???????? ?? ? ???;

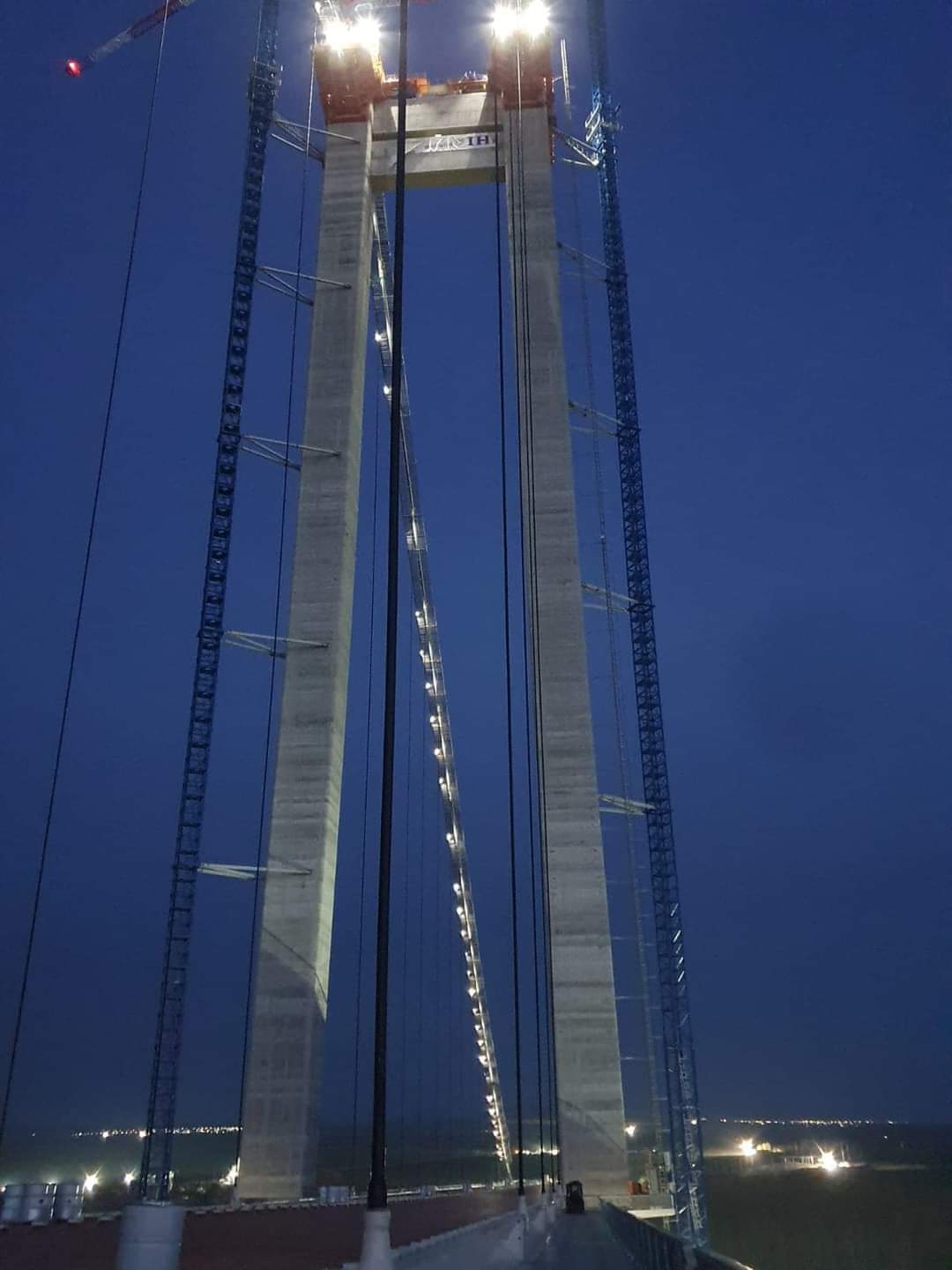

turnarea celor 4 piloni s-a făcut în sistem continuu, iar mecanismul de cofrare glisant a fost ?????? ???? ????? și au fost realizați aproximativ 2 metri la fiecare 24h;
cei 4 piloni principali ai podului sunt goi pe interior și sunt dotați cu lifturi și scări de acces pentru mentenanță;
rosturile de dilatare au fost comandate și produse special pentru acest pod și asigură: +/- 1 metru pe malul brăilean și +/- 1.26 metri pe malul tulcean;
pentru construcția podului, s-au folosit 200.000 m3 beton armat, 25.000 tone oțel beton, 6.700 tone oțel pentru cele 2 cabluri principale, 8.600 metri coloane forate;

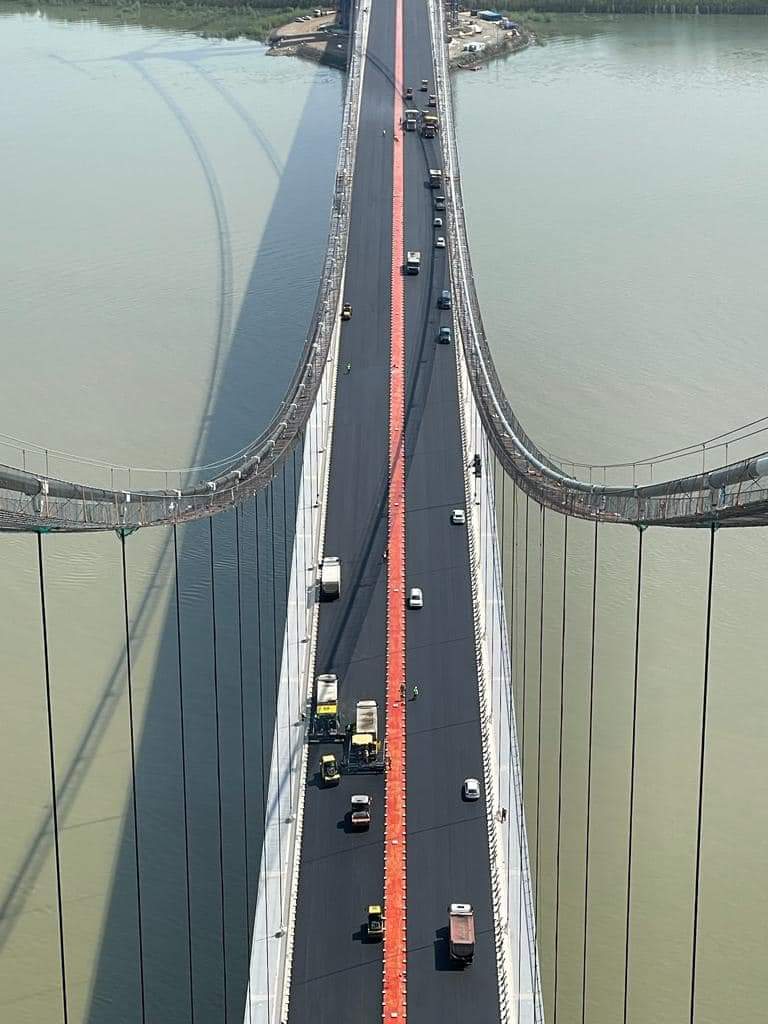

14.000 tone asfalt au fost așternute doar pe pod;
pentru execuția drumurilor, s-au folosit 1.4 mil. m3 umpluturi, 280.500 m3 material granular, 97.000 m3 beton armat, 6.500 tone oțel beton, 17.000 metri coloane forate;
suprafața asfaltată a drumurilor este de 312.130 m2;

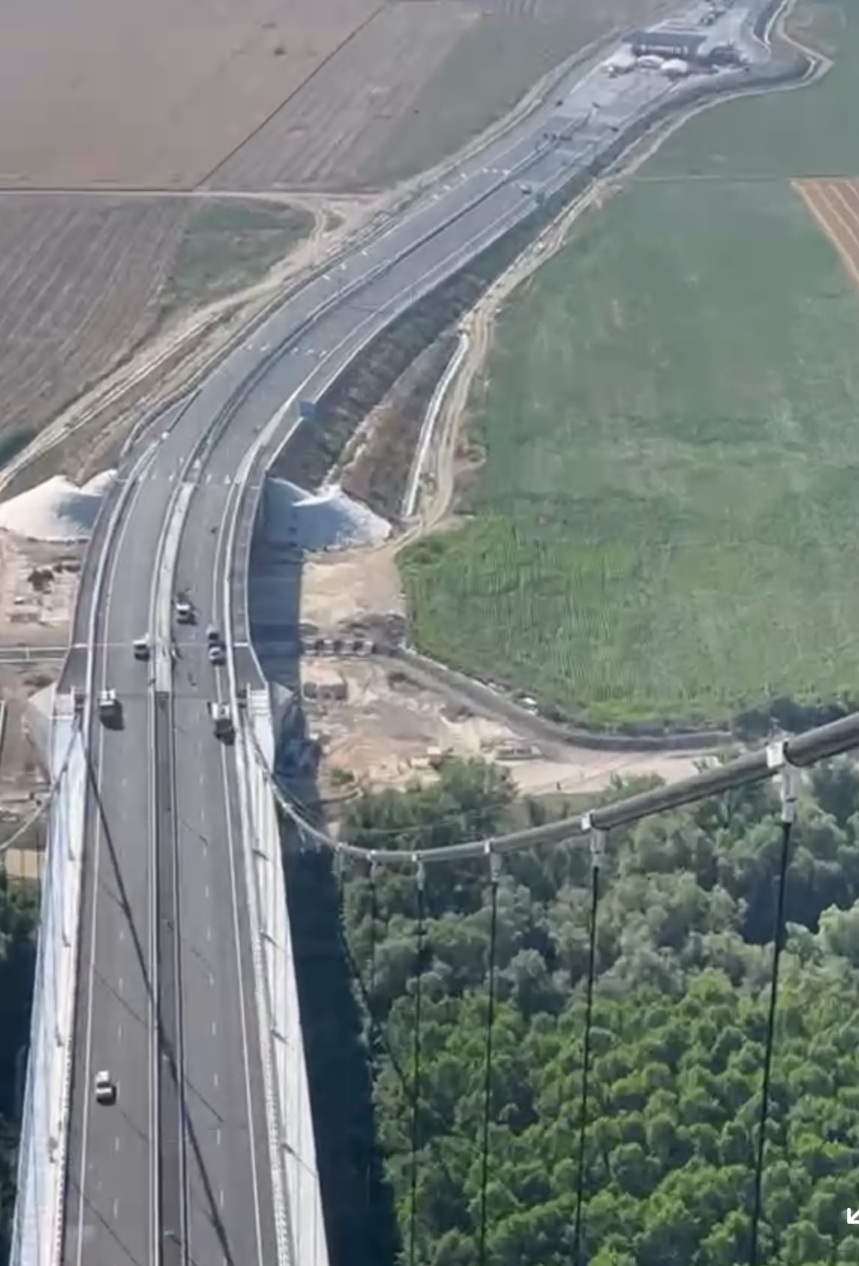

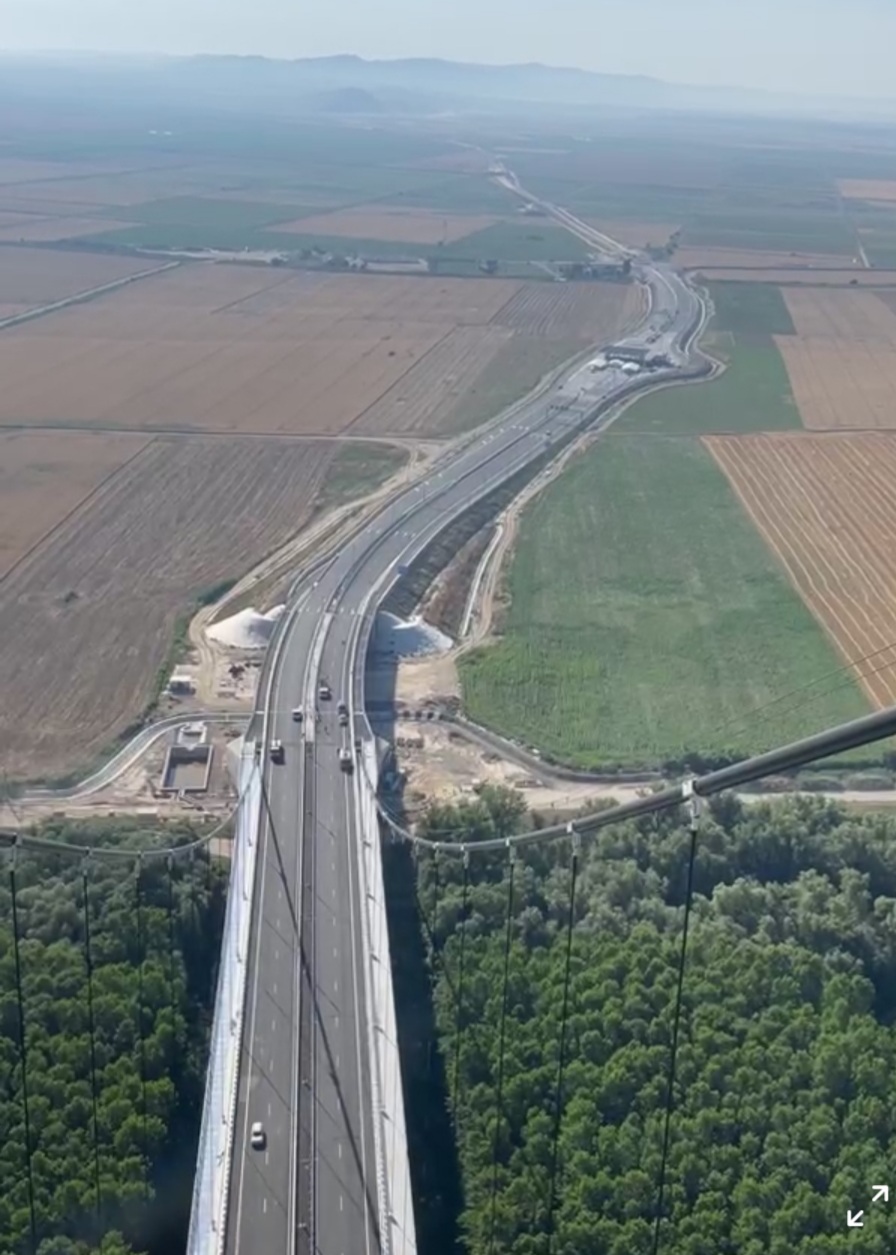

lungimea totală a drumurilor (inclusiv podul) este de 23,413 km și cuprinde două secțiuni: drumul principal Brăila – Jijila, cu o lungime 19,095 km și drumul de legătură cu DN22 Smârdan – Măcin, în lungime de 4,328 km, după cum urmează:

?????? ????????? ?????? – ?????? (Etapa I) are o lungime de 19 km si este prevăzut cu două benzi de circulație pe sens, benzi de încadrare, acostamente, zona mediană și zona de parapete
?????? ?? ???????? ?? ???? ??????? – ????? (Etapa 2) are o lungime de 4,3 km şi este prevăzut cu o bandă de circulație pe sens. Drumul de legătură urmează să pornească de la km 7+940 al drumului principal (Brăila-Jijila) și se va intersecta cu DN22 Smârdan-Măcin

Principalele lucrări prevăzute în cadrul contractului:
Podul suspendat peste Dunăre
2 viaducte de acces
1 viaduct peste calea ferată
23,4 km lucrări rutiere (drumuri)
35 poduri, pasaje și structuri minore
86 podețe
9 noduri rutiere și sensuri giratorii
1 Centru de Întreținere și Coordonare
1 stație de taxare

Mai mult:
este proiectat să aibă o durata de viața de ??? ???;
are un centru de monitorizare și control care va înregistra permanent starea podului, prin cei ?? ??????? ????????? ?? ??? ?? ???????? ?????????;
pentru această structură, s-a efectuat cel mai complex și avansat proiect de testare a unui pod din România;
la acest pod, va funcționa un ?????? ?? ?????????????? a tuturor ansamblurilor podului, inclusiv a tablierului metalic și a cablurilor. Cablurile sunt izolate pe exterior cu o protecție care asigură etanșeitatea, iar aerul din interior va fi permanent dezumidificat și monitorizat, astfel încât să se asigure un mediu anticoroziv;
pentru a asigura durabilitate și protecție anticorozivă ridicată, ????????? ??????? este, de asemenea, dezumidificat în interior, anumite rigidizări longitudinale fiind utilizate drept canale pentru distribuția aerului dezumidificat în spațiul intern al tablierului, iar un sistem de senzori va monitoriza asigurarea păstrării stării de umezeală din casetă sub nivelurile ce provoacă oxidarea. ?? ?? ??????? ? ????????? ???????? ??? ??% ?????? ? ?? ?????? ????????? ?? ?????? ? ??????? ?????????? ?? ??? ?? ?????????, ?? ????? ???????;
podul este prevăzut cu trotuare, însă acestea vor fi folosite strict pentru mentenanța acestuia, nu vor fi deschise circulației pietonale publice;
?? ?? ???????? ???? ?? ??????? ? ??????? ?? ?????? ? ???.

Valoarea inițială a proiectului este de 1.995.932.260 RON, fără TVA, finanțat din fonduri externe nerambursabile, iar constructorul este Asocierea Astaldi S.P.A. – IHI Infrastructure System Co. Ltd.

În prima etapă, traficul rutier va fi deschis pe relația parțială, cu descărcare în județul Tulcea pe drumul până la Măcin (etapa I), urmând ulterior ca varianta până la Jijila (etapa II) să fie finalizată cât mai repede.

Secretarul de stat Irinel Ionel Scriosteanu, a precizat că va propune Ministerului Transporturilor și Companiei Naționale de Administrare a Infrastructurii Rutiere CNAIR ca această zi de dare în trafic a podului suspendat peste Dunăre să devină, în fiecare an, ?? ???????? ??????????? ?????????? ?? ???, astfel încât ca oamenii să îl poată vizita și pietonal, iar această zi să se numească „???? ??????????”.

În prima etapă, traficul rutier va fi deschis pe relaţia parţială, cu descărcare în judeţul Tulcea pe drumul până la Măcin (etapa I), urmând ulterior ca varianta până la Jijila (etapa II) să fie finalizată cât mai repede.


Redactor – Daniel Țăndăreanu / foto – Irinel Ionel Scriosteanu
