CFR SA: Lucrările de modernizare la stația Valu lui Traian sunt gata în proporție de aproximativ 70%

CFR SA: Lucrările de modernizare la stația Valu lui Traian sunt gata în proporție de aproximativ 70%

Publicat de Doina Sirbu, 6 martie 2026, 11:53

Lucrările în cadrul proiectului „Modernizarea infrastructurii feroviare din Portul Constanța – Etapa 1, Valu lui Traian“ avansează rapid. Stadiul fizic este, în prezent, de aproximativ 70%. Proiectul a fost început pe 14 ianuarie 2025, după emiterea ordinului de începere a lucrărilor de execuție.

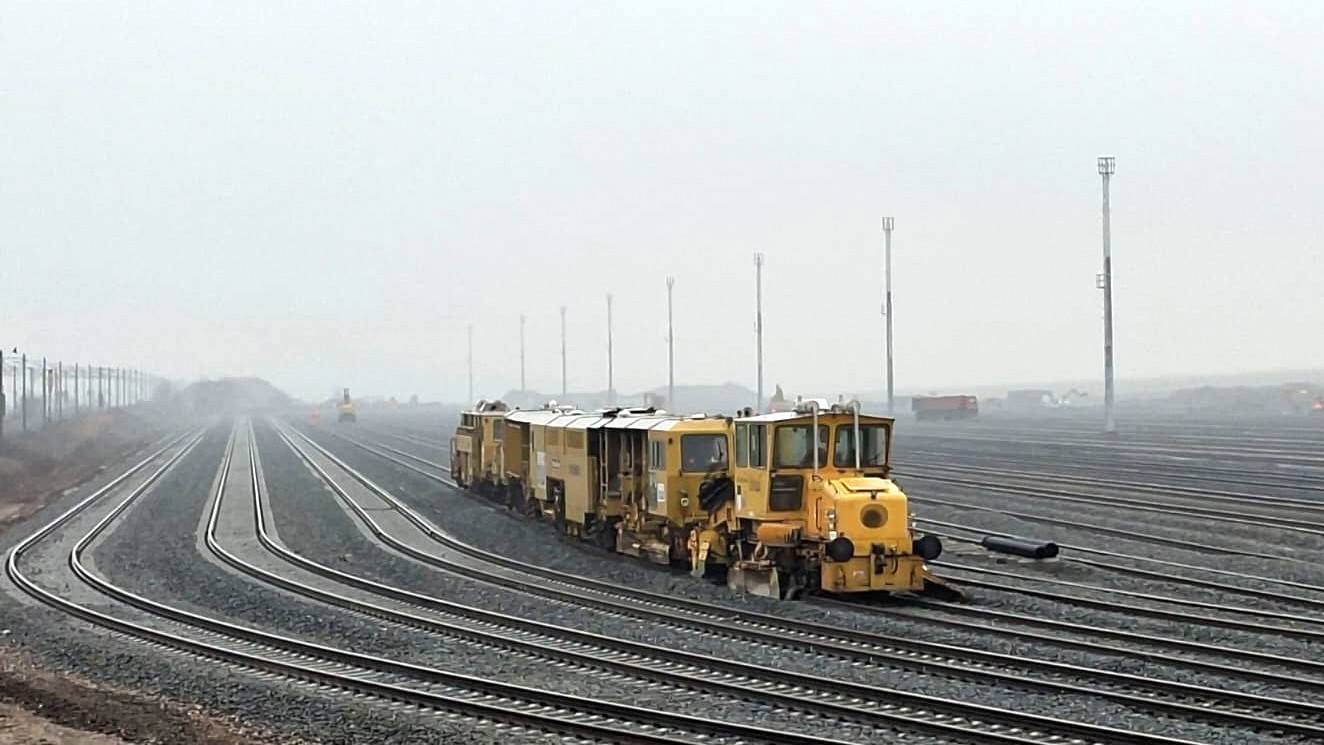

În prezent, se execută lucrări de montarea stâlpilor LC în Stația Valu lui Traian și de finisarea liniilor 1-32din Grupa Aşteptare, astfel încât acestea să fie finalizate în termenul contractual.

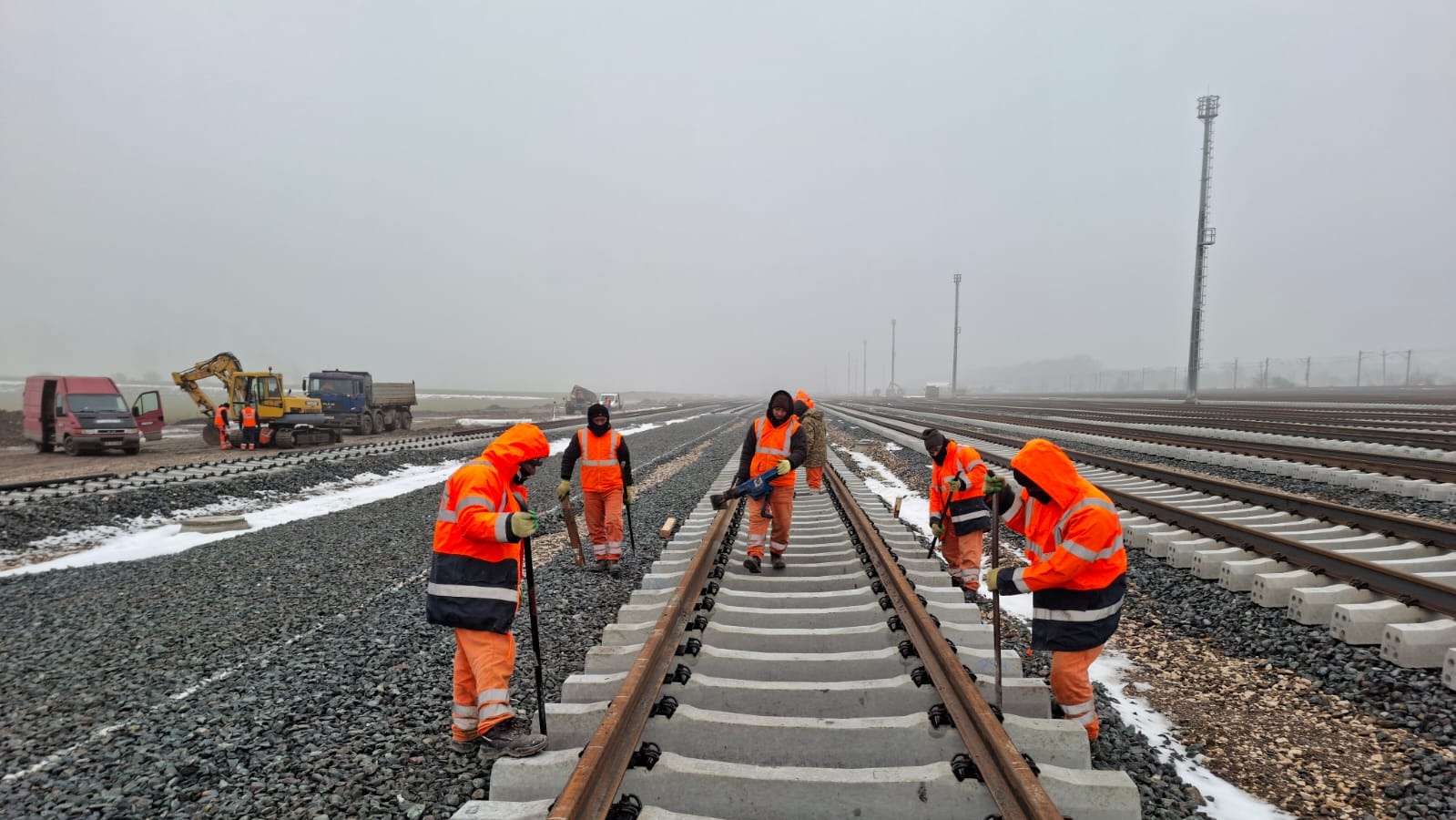

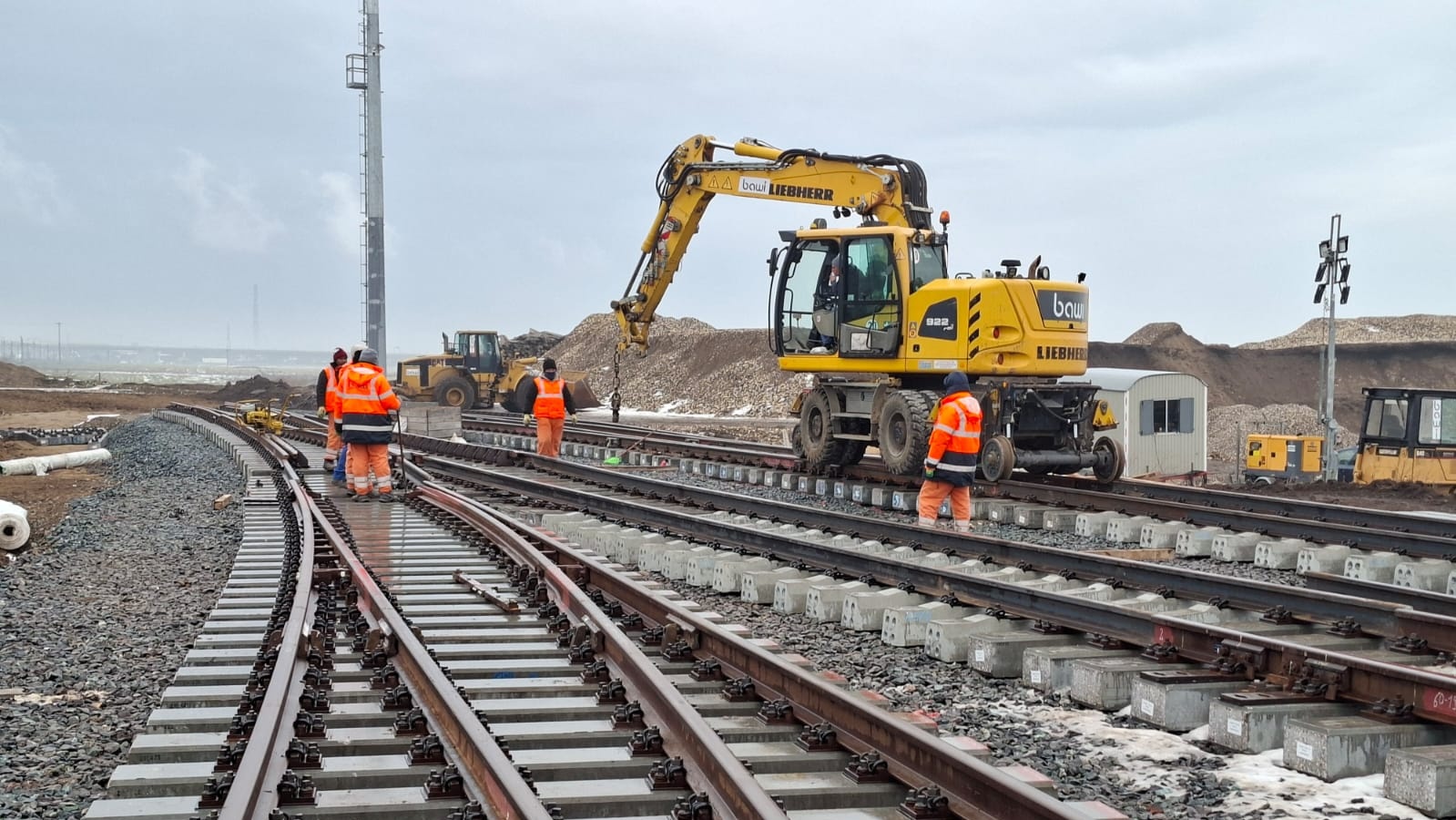

De asemenea, pe partea de infrastructură au fost realizate platforme de pământ pentru liniile 29 – 32 și pentru linia de legătură Grupa de Așteptare, iar pe partea de suprastructură s-au făcut buraje mecanizate și stabilizarea dinamică pentu 7 linii de la Grupa de Așteptare și 17 aparate de cale. Lucrările au vizat și reparații la Podețul 001 Valu lui Traian, precum și realizarea fundației la stâlpii LC pentru liniile 5-8 din Stația Valu lui Traian și instalarea unui canal din beton între liniile 8A și 9A.

Proiectul vizează, între altele, modernizarea infrastructurii și suprastructurii în stația Valu lui Traian și în Grupa de așteptare;realizarea/modernizarea instalațiilor de electrificare (25 kV) pe toată lungimea tronsonului, prin electrificarea liniilor 5 ÷ 8 din Stația Valu lui Traian, a celor 32 linii din Grupa de Așteptare, precum și a liniilor de legătură;proiectarea și execuția unei diagonale pentru a putea menține trecerea la nivel, aflată între Grupa Stației și Grupa de Așteptare;mărirea capacității de tranzit;crearea premiselor pentru implementarea etapei a 2-a a programului de modernizare a infrastructurii feroviare în Portul Constanța.

Durata de prestare a serviciilor de proiectare și execuție a lucrărilor este, potrivit contractului, de 30 de luni de la ordinul administrativ de începere, iar durata estimată de implementare a contractului de servicii este de 126 luni.

Valoarea estimată pentru achiziția Proiectării și Execuției lucrărilor aferente obiectivului de investiții Modernizarea infrastructurii feroviare din Portul Constanța – Etapa 1, Valu lui Traianeste: 372.633.458,30Lei fără TVA.

Sursa de finanţare este asigurată din fonduri externe nerambursabile, Connecting Europe Facility (CEF) – CEF-T-2022-MILMOB, de la Bugetul de Stat prin bugetul Ministerului Transporturilor și Infrastructurii și din veniturile proprii ale Companiei Naţionale de Căi Ferate „CFR” – S.A, precum și din alte surse legal constituite.
