Consilierii locali constănțeni au adoptat două proiecte care vizează construirea unei unități de producere a energiei electrice

Publicat de Doina Sirbu, 12 august 2025, 19:32

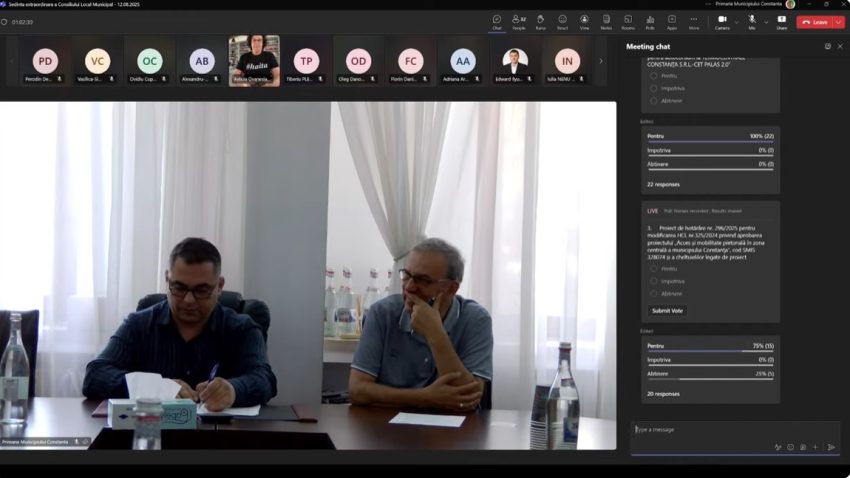

Consilierii locali constănțeni s-au întrunit în ședință extraordinară. Pe ordinea de zi s-au aflat opt proiecte, printre care și două care au vizat construirea unei unități de producere a energiei electrice din surse solare pentru autoconsum la Termocentrale Constanța – CET Palas. Directorul societății, Daniel Popa, spune că centrala va produce peste 1300 de megawați pe an.
“Această centrală, în condiții optime, va produce undeva anual la 1.366 de MW. Consultantul, cel care ne-a făcut studiul a luat un preț al energiei de 648 de lei. Dar acum vedeți și dumneavoastră, evoluția prețului la energia electrică este unul dinamic și în perioada imediat următoare e posibil să mai asistăm chiar la creșteri decât la diminuări de preț”, a declarat directorul societății, Daniel Popa.
Valoarea totală a proiectului depășește 3,6 milioane de lei.
“Valoarea totală a proiectului, care cuprinde inclusiv cheltuieli eligibile și neeligibile, este de 3.691.851,83 lei, inclusiv TVA de 21%. Partea noastră efectivă, contribuția totală a noastră, este de 2.077.290,83 lei. Conform scenariului din studiu, amortizarea este calculată la 2,3 ani”, a mai spus Daniel Popa.
Ambele proiecte de hotărâre au fost adoptate.
Unul dintre proiectele aflate pe ordinea de zi a Consiliului Local Constanța a fost cel care a vizat lucrările de pe strada Ștefan cel Mare. Problemele au început în vara anului 2023, spune Carmina Popescu, directorul executiv al Direcției Strategii și Fonduri Europene din cadrul Primăriei Constanța.
“Undeva în vara anului 2023, proiectul de reabilitare a zonei centrale se blocase în sensul că antreprenorul general nu mai efectua lucrări în zonă. Atunci, tot dânșii au venit cu propunerea de a subcontracta către un ofertant care era deja cu el în achiziție, parte din lucrări. Și tot atunci au optat împreună către plata directă către subcontractant.Prin urmare, s-au executat lucrările, iar fiecare a venit la plată cu partea de lucrări pe care a executat-o”, a declarat Carmina Popescu, directorul executiv al Direcției Strategii și Fonduri Europene din cadrul Primăriei Constanța.
Atât antreprenorul general, cât și subcontractorul au trimis facturi pentru lucrările executate.
“S-au trimis la rambursare aceste facturi, însă Agenția de Dezvoltare Regională și ulterior Autoritatea de Management au considerat că subcontractantul nu trebuia să emită factură, că factura ar fi trebuit emisă de către antreprenorul general și doar plata să se facă în contul subcontractantului. Toate această speță a intervenit în urma unor necorelări legislative”, a mai precizat Carmina Popescu, directorul executiv al Direcției Strategii și Fonduri Europene din cadrul Primăriei Constanța.
Potrivit Carminei Popescu, a fost găsită o soluție prin care proiectul a fost transferat în exercițiul financiar 2021 – 2027, dar era nevoie de aprobarea Consiliului Local. Proiectul a fost adoptat cu 20 de voturi pentru și cinci abțineri.
Redactor: Adrian Băncilă
